施工

DIYで内装壁にタイルを張る施工手順

内装壁のタイル施工

タイル張りにおける下地と構造の考え方

ここでは、木造軸組構造を代表例として説明しています。基本的な考え方は、枠組壁構造や鉄骨造にも適用できます。ただし、タイル張りに適した下地が健全に施工されていることが前提となり、下地の種類や階高、設計条件などによって適用の可否が異なります。

また、外装用途との併用が規定されているタイルは、寸法などについて比較的広い許容公差が設定されています。内装に使用する場合は、施工によって仕上がりの精度を確保するとともに、タイル自体の寸法公差を考慮し、ある程度ラフな仕上がりになることを前提としています。

木造軸組構造のタイル張り例

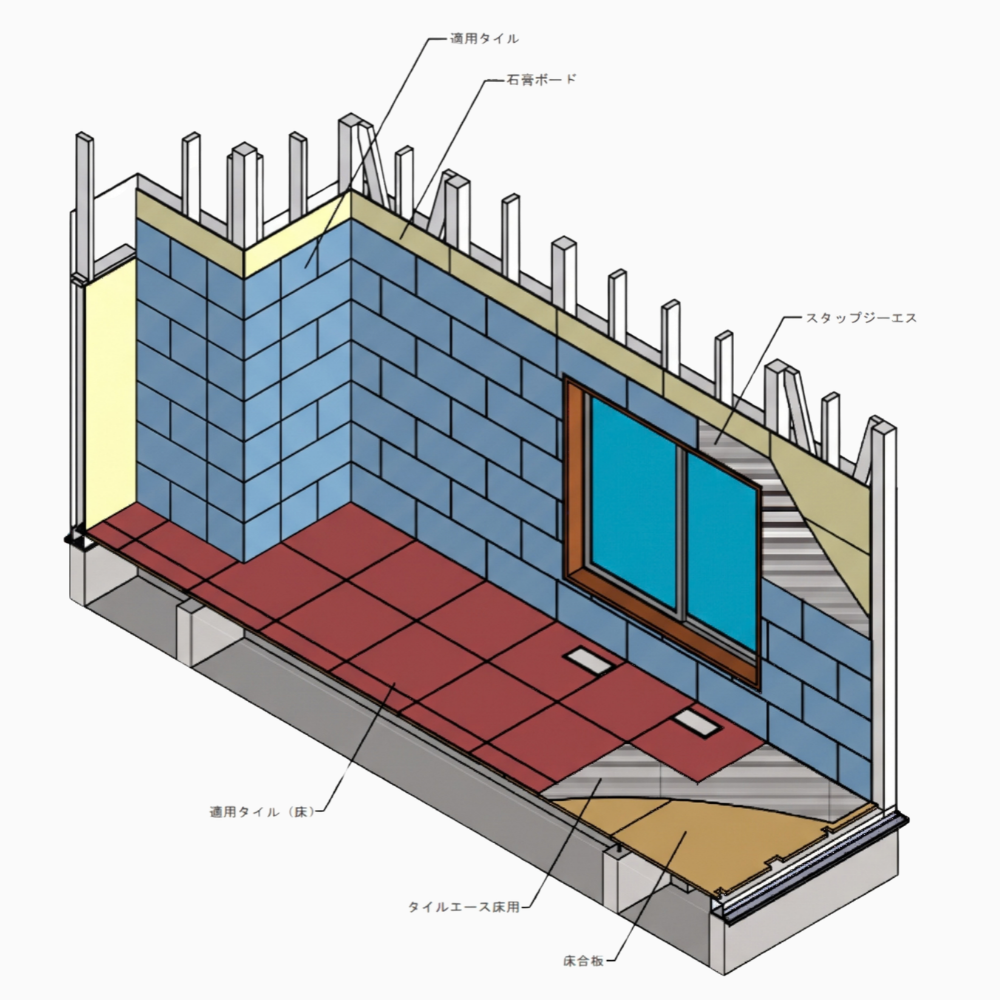

タイル施工内装壁システム構造の案内画像

適用条件

適用範囲

※1 石膏ボード(JIS A 6901)、ケイ酸カルシウム板(JIS A 5430)を指しています。その他下地の内装制限については、別途お問い合わせください。
※2 鉄筋コンクリート造の内壁では、LGSの下地組に※1板体が施工された状態を指しています。

適用下地の種類

ここでは適用する下地の一例を以下に示します。各下地の取付方法については、内装工事標準仕様書(JASS 26)または製造メーカーの仕様に従ってください。

名称品質・規格直張り注意事項補足事項
石膏ボードJIS A 6901〇厚さ9.5mm以上高さ条件
ケイ酸カルシウム板JIS A 5430〇6mm 以上(2枚張り)
8mm以上(1枚張り)
下擦り処理、比重1.0mm 以上
構造用合板JAS 600〇厚さ9.0mm以上

内装壁の施工手順

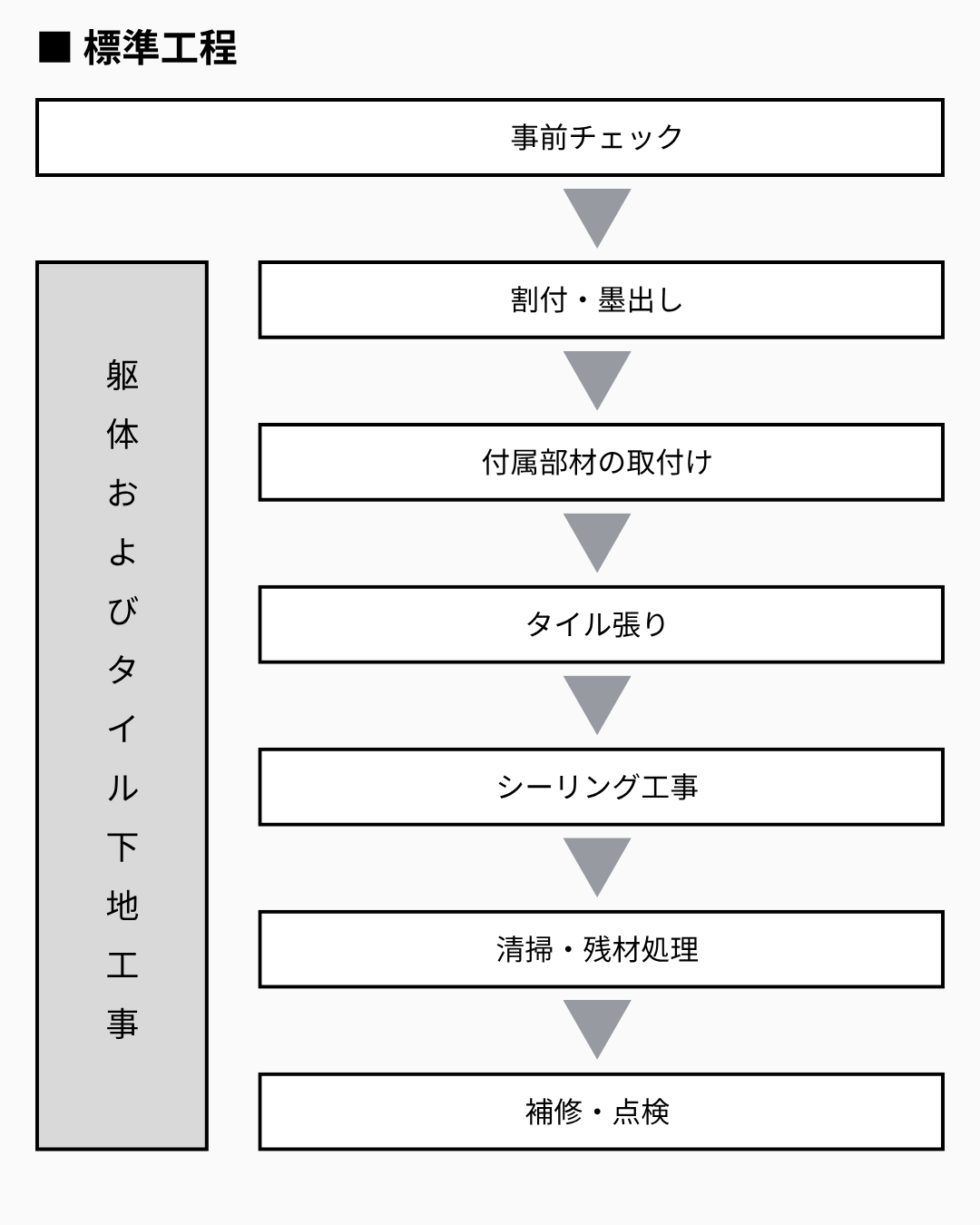

タイル施工の手順案内図

事前チェックについて

下地およびタイル工事は、内壁の仕上がりに大きく影響します。下記の要領に基づき、下地およびタイル工事が正しく行われるよう、関係者間で事前に十分な打ち合わせを行ってください。なお、本ページではタイル工事業者の施工対象範囲外の内容が含まれます。

下地の確認

  • 下地の種類、施工法が正しく実施されているか確認してください。
  • 下地に水濡れや雨染みがないことを確認してください。
  • 下地にガタつきや変形がないことを確認してください。
  • 下地の凹凸、ひび割れ、破損、著しい表面の汚染がないか確認してください。
  • 釘やビスの突出や過度なめり込みがないか確認してください。
  • 面精度は±1.0 ㎜/2m 以内を確認してください。
  • 正しいタイル施工ができないと判断される場合は、監督者に報告し下地の調整をご依頼ください。
  • 張付け高さが3mを超える場合は、タイル接着保持力のため合板を増張りしてください。

サッシおよび開口部の確認

  • サッシの位置や規格に変更がないか確認してください。
  • サッシおよびサッシ水切り金物が取り付けられていることを確認してください。
  • 通気ガラリ、先付けの設備器具が取り付けられていることを確認してください。

材料の確認

  • 仕様通りの材料が必要量納入されていることを確認してください。
  • 専用付属品が仕様通りに必要量納入されていることを確認してください。
  • 材料の養生が適切に行われていることを確認してください。
  • 材料の集積場所や養生方法について、事前に打ち合わせを行ってください。

安全工事の確認

  • 現場の安全管理規定を遵守してください。
  • 作業員は正しい服装をし、定められた保護具(ヘルメット等)を正しく着用してください。
  • 作業終了後は、整理整頓と後片付けを確実に行ってください。
  • 1日の作業量を考慮し、足場に上げた材料はその日のうちに使用し、翌日に持ち越さないようにしてください。
  • 風などによる材料の落下防止対策を、毎日確認してください。
  • 火災予防に十分注意してください。
  • 接着剤の臭気が残らないよう換気措置を十分におこなってください。

内部作業足場の確認

  • タイル張りが高所となる場合は、内部足場の設置を確認してください。
  • 足場が安全な状態であることを確認してください。
  • 作業のために取り外した筋かい・足場・控え等は、作業後速やかに元の状態に戻してください。

その他の確認

  • 基準墨出しが完了していることを確認してください。
  • 残材の処理方法(1カ所集積等)が決定されていることを確認してください。

割付け・墨出し

  • 入隅部、他部材との取合いは 1~5 ㎜の隙間をあけてください。
  • 端部に小さな切り物が入らないようにしてください。
  • 小幅切断タイルとなる場合は、マモノW + 小幅W ÷ 2の切断タイルを検討してください。

付属部材の取り付け

  • エアコンダクトや給気口はあらかじめ設置してください。タイル施工後に壁面への穴あけは、下地とタイルを破損する恐れがあります。
  • あらかじめ設計図や仕様書をよく確認してください。

タイル張りについて

タイルのカット方法

切断加工

  • グラインダーでの切断加工は多量の切粉が発生しますので、外部での加工または集塵機での塵埃飛散に注意してください。
  • グラインダーでのカットにはダイヤモンドチップソーなどを使用してください。
  • 押切カッターは、タイル端部が鋭利となるため、ヤスリなどで面取り加工処理してください。

接着剤の塗布

下地全面塗り

  • ユニット化されたタイルや、二丁掛けタイルに適します。
  • スタップ・ジーエスを下地に塗り付けた後、コテ角度60度でかき取るようにしてくし目を立ててください。
  • かき取りはコテを下地面に対し45°~60°程度に傾けて下地が透けないようにかき取ってください。
  • 下地ジョイント部には、スタップ・ジーエスを塗り込んでください。
  • だんご(点付け)施工はしないでください。接着剤の硬化が遅くなり、剥離の原因となることがあります。
  • 以下に塗布種類を示しますが、建築物の実況より検討してください。
  • 裏足があるタイルのクシ目方向は、裏足に対し斜行としてください。

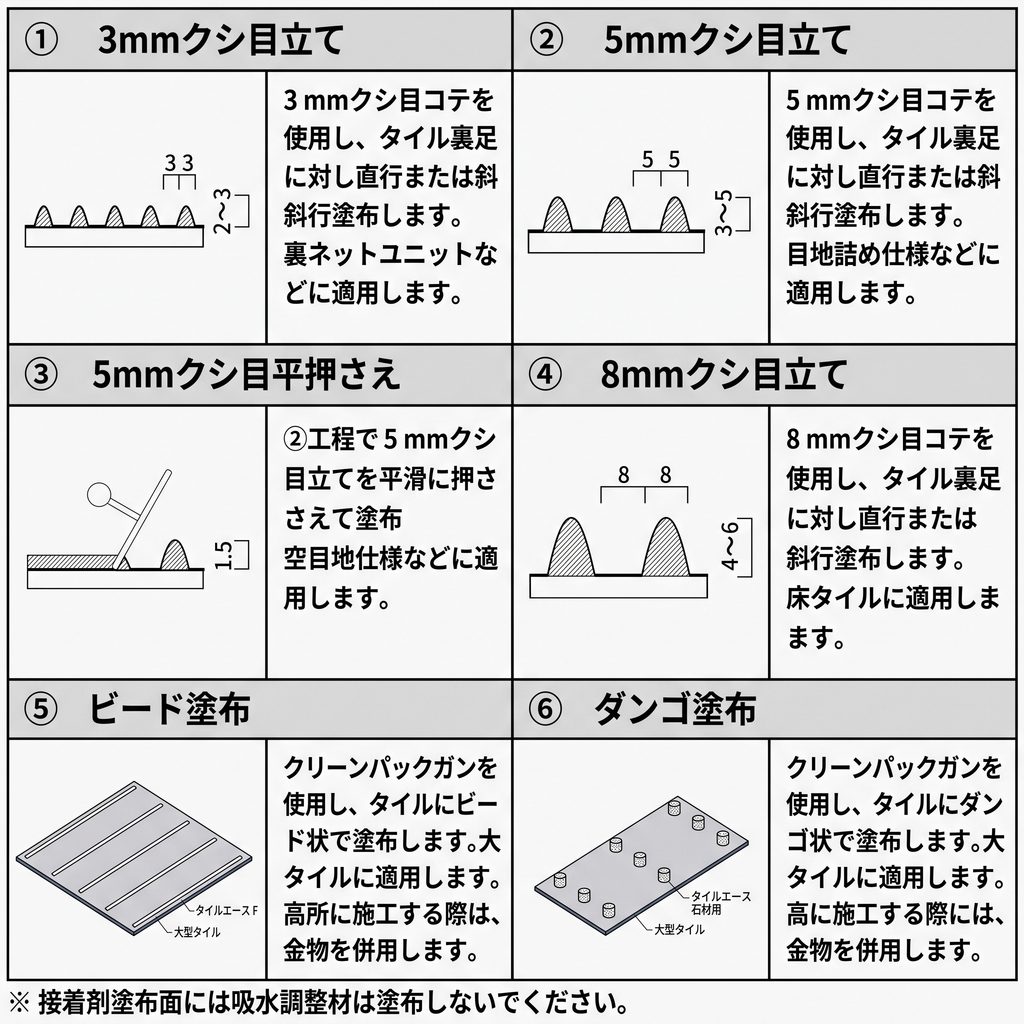

タイル種類コテ種類塗布方法
裏ネットユニット3mm クシ目コテクシ目立て
表紙ユニット5mmクシ目コテ平押さえ
二丁掛け・300角5mmクシ目コテクシ目/平押さえ
タイル石材レンガ用の接着剤スタップジーエス

セラスタップ(スタップGS)

変性シリコン樹脂系の強力接着剤タイル・石材・ガラスモザイク・レンガ対応

タイル石材レンガの接着剤タイルエースプロ

タイルエースPro

一般タイル用接着剤・タイル・石材・ガラスモザイク・レンガ対応

速硬化するタイル石材レンガ用の接着剤タイルエースF

タイルエースF

大型タイルの張り付けに適した速硬化タイプの弾性接着剤

クシ目コテ

クシ目コテ

3mm/5mm・タイル・石材・モザイクタイル・レンガの施工に

接着剤の塗布方法

張付け材料に有機系接着剤を使用します。タイル形状と下地区分により適切な組み合わせを選定してください。

接着剤の分量を確認

接着剤の付着面積を確保してください。タイル裏面積の60%以上に接着剤が付着していることを確認してください。

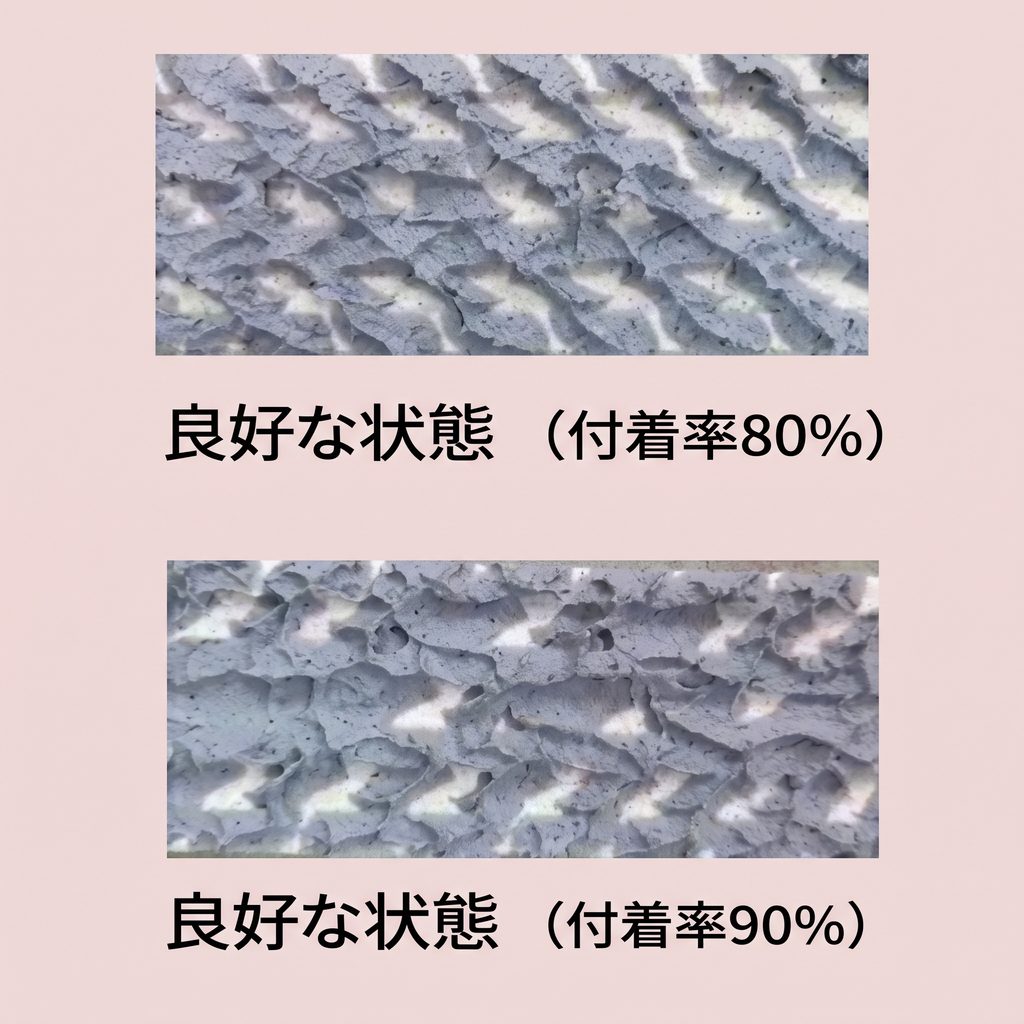

タイルの裏面にどれくらい接着剤が付着しているかの確認画像悪い例

■ 良い例

タイル施工でタイルの裏面にどれくらい接着剤が付着しているかの案内図良い例

タイルビード塗布

  • 大形の600角タイルに適します。
  • 積み上げ張りとしてください。
  • 目地部には施工補助十字スペーサーなどで適切な目地幅を確保してください。

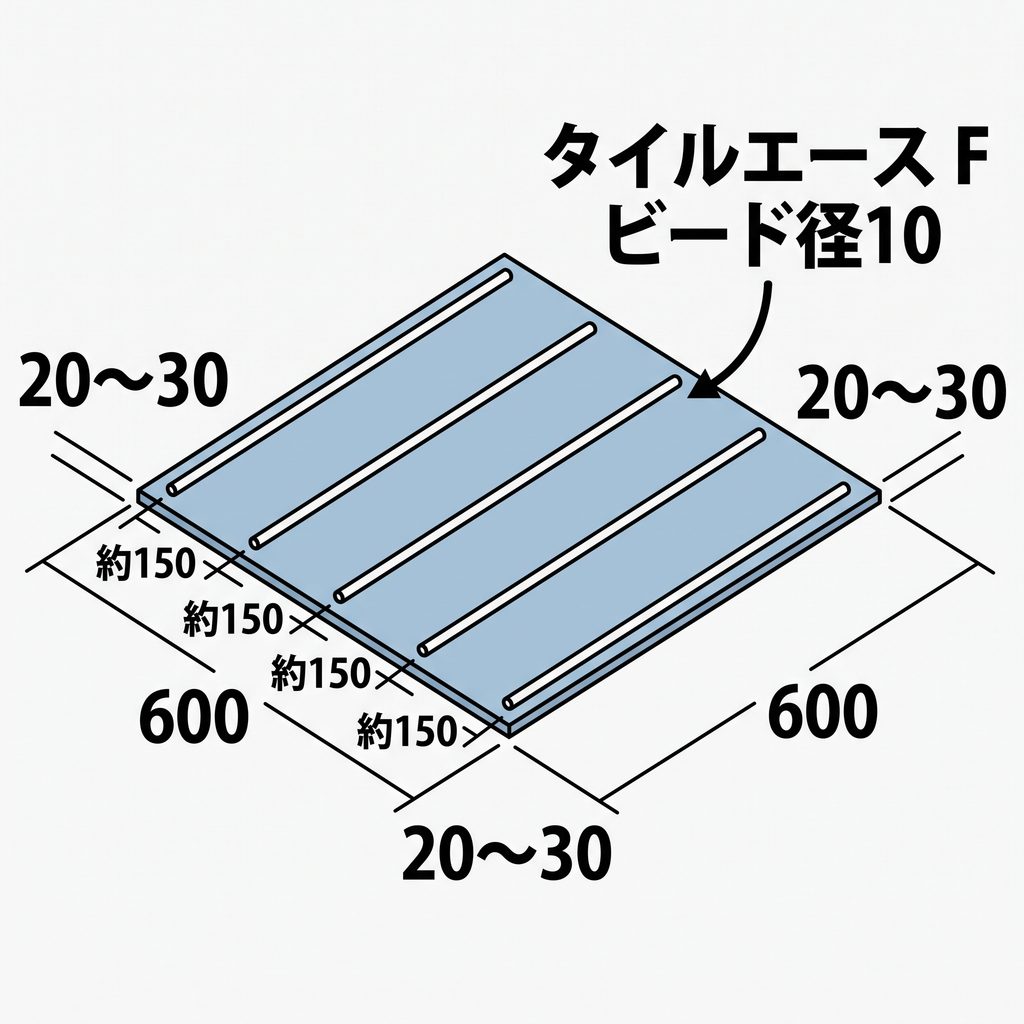

大型タイルの施工時でタイルに接着剤を塗る際のビード塗布の案内図

タイルダンゴ塗布

  • 大形の600角タイルや、出入り調整が大きくなる場合に適します。
  • 積み上げ張りとしてください。
  • 目地部には施工補助十字スペーサーなどで適切な目地幅を確保してください。

張付けのポイント

  • スタップ・ジーエスを塗布する際は、他の部材を汚さないよう、あらかじめ養生シート等でしっかりと養生を行ってください。
  • 接着剤が他部材に付着したまま放置すると、硬化後は除去が困難になりますので、必ず拭き取ってください。
  • 板間の周囲は、段差が出ないように、しっかりと押さえ込んでください。
  • 入隅部やサッシまわりなど、下地面でシーリング処理を行った箇所については、シーリング材の色が見えないようにスタップ・ジーエスで塗りつぶしてください。

金物併用について

大型タイルをビード塗布で張り付ける場合は金物を併用してください。

3m を超えるコンクリート下地マスクピンSUS304 φ1.0
3m 未満のコンクリート下地L アングルSUS304 D10

下地調整塗材について

段差や不睦は、専用接着剤「セラスタップ(スタップ・ジーエス)」を下地調整塗材として使用してください。硬化時間の軽減、接着性能向上に効果があります。

目地直し

  • 目地直しは、タイル張付け後、速やかに行ってください。
  • スタップ・ジーエスの硬化速度は気温などの環境条件によって変化します。特に夏期は硬化が早まるため、早めに目地直しを完了させてください。
  • 目地直しの際にタイルを大きく動かしてしまい、目地に凹凸が生じた場合は、硬化前に目地鏝(こて)等で押さえ、平滑に整えてください。その際、タイル側面にスタップ・ジーエスが付着しないよう十分に注意してください。
  • 裏面連結ユニットを使用している場合に目地直し・目地調整を行う際は、タイル張付け後に連結用ネットをカッターナイフ等で切断し、目地を調整してください。
  • スタップ・ジーエスが硬化すると、目地幅の調整ができなくなります。硬化時間に十分ご注意ください。

表紙ユニットの紙剥がし・洗い

表紙ユニットを施工する際は、4~6 ㎡を目安にしてタイルユニット紙に水湿しをしてください。

表紙が付いたモザイクタイルの表紙のきれいな剥がし方案内
  • 表紙が濡れ色になるまで、十分に水を塗布してください。
  • 糊が軟化するまで、表紙を剥がさないでください。
  • 糊が硬化したまま表紙を剥がすと、表紙が破れてタイル表面に残る原因となります。
  • 目安は水湿し後、3分程度放置してください。

目地詰め

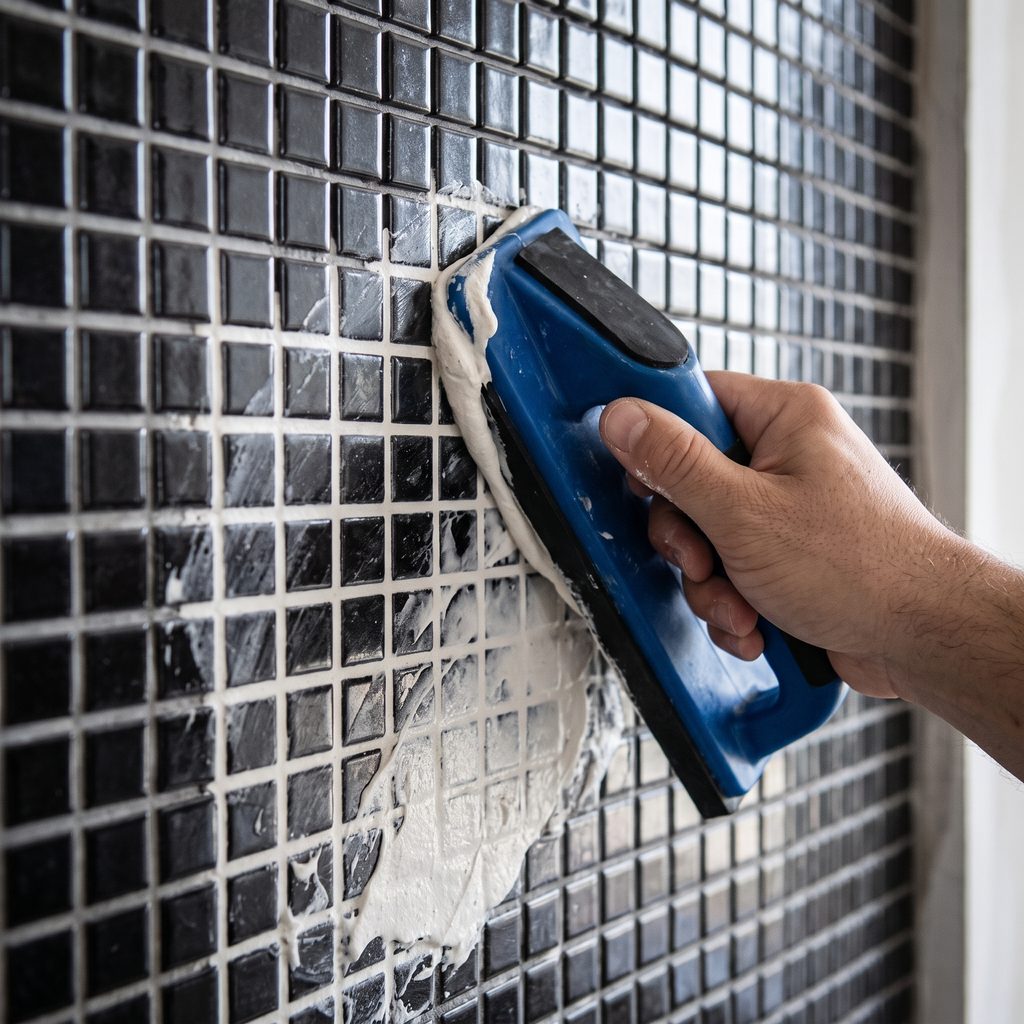

モザイクタイルに目地を詰めている画像
  • 床面を汚染しないよう養生してください。
  • タイル張付け後、少なくとも1日以上が経過し、タイルが動かないことを確認し目地詰めを行ってください。
  • 目地詰めは、ゴムごてを用いた塗目地または目地ごて(目地詰め用チューブ)を用いた一本目地で行ってください。
  • 目地材の締まりを見計らって目地ごてを用いて所定の深さにこば切りし、入念にコテ押えを行ってください。ただし、目地幅5mm以下の場合は、コテ押えを省略しても構いません。
  • 目地詰め後、タイル面の清掃を行ってください。その際、窓周りや他部材との取り合い部などのシーリング処理を行う部分にはみ出した余分なモルタルを除去してください。
  • 清掃は水洗いを原則とし、ブラシなどを用いてタイル表面に汚れが残らないように注意して行ってください。
  • 目地材による汚れがはなはだしいときは、工業用塩酸30倍希釈液を用いて酸洗いを行ってください。この場合は、事前にサッシ等の金物の養生を行い、酸洗いののちにタイル面や目地部分に塩酸が残らないように、直ちに十分な水洗いをしてください。

シーリング工事

サッシ回り、壁との継ぎ目(目地)にゴム状の防水材(シーリング材・コーキング材)を充填し、建物内部への雨水の浸入を防ぐ防水・ひび割れ(緩衝)対策工事です。

材料

  • シーリング材:POSシールLM(専用プライマー:MP-1000)
  • ジョイナー:ハット型ジョイナー(MJ-100)、片ハットジョイナー(MJK-104)
  • 充填工具:クリーンパックガン(STAPCG)

工事

事前確認

  • シーリング材打設部分の目地幅が、約10㎜確保されているか確認してください。
  • 養生テープにガムテープなどの粘着性の強いテープは、化粧面の剥離や、粘着材が残ったりしますので使用しないでください。

施工前の天候確認

  • シーリング材の工事は晴天の日に行ってください。
  • 前日が雨や雪の場合は、被着面が十分に乾燥している状態を確認の上、施工してください。
  • 外気温が5℃以下、または被着面の温度が50℃以上の場合は、マスキングテープの粘着異常、シーリング材の硬化不良や発泡などの不具合が起きるので施工を中止してください。
  • 万一天候があわない場合は、作業を中止してください。

被着面の清掃

タイル施工時のシーリングの塗り方ステップ1
  • 被着面のゴミ、油分、水分はハケや布で除去した後、拭き取ってください。
  • 被着面のゴミ、油分、水分は、シーリング材の接着不良になります。

バックアップ材またはボンドブレーカーの充填

タイル施工時のシーリングの塗り方ステップ2
  • 目地幅は10㎜以上、目地深さは8~10㎜程度確保してください。
  • シーリング材の伸縮追従性を確保するため、3面接着を防止できる専用ハット型ジョイナーを使用するか、目地幅にあったバックアップ材、またはボンドブレーカー(剥離テープ)付きハット型ジョイナーを使用し、正しく施工してください。
  • 開口部、軒天部等、他部材との取り合い部の目地には、バックアップ材を充填して、3面接着を防止し目地深さを確保してください

マスキング養生テープ張り

タイル施工時のシーリングの塗り方ステップ3
  • 目地の両側に沿ってマスキングテープを張ってください。この時シーリング材がスタップ・ボード表面にはみ出さない様、端からきちんと注意して張ってください。スタップ・ボード表面にはみ出すと、不陸の原因となりますので、注意してください。
  • マスキングテープを張り付けて長時間放置すると、スタップ・ボード表面を損傷することがありますので、張り付け後2日以内でシーリングが硬化しないうちに剥がしてください。
  • マスキングテープは粗面用を使用し、ガムテープなどの粘着性の強いテープの使用は避けてください。

プライマー塗布

タイル施工時のシーリングの塗り方ステップ4
  • プライマーは、適切な刷毛(同梱)を使用し、塗り残しの無いよう均一に確実に塗布してください。シーリング材と同梱包のプライマーは、シーリング材本数に見合うロス込みの必要量です。残さずに全量を使い切ってください。
  • プライマーの塗布後30分以上6時間以内にシーリング材を施工してください。
  • 被着面以外には、プライマーが付着しないように注意してください。
  • プライマー塗布忘れは、シーリング材の接着不良になります。

シーリング材の充填

タイル施工時のシーリングの塗り方ステップ5
  • 目地幅に合わせたノズルで気泡、打ち残し、隙間なく目地の隅々まで盛り上げるようにシーリング材を充填してください。盛り上りが不足すると、接着充填不良になりますので注意してください。

ヘラ押え

タイル施工時のシーリングの塗り方ステップ6
  • ヘラなどを用い、シーリング材を押し込むようにして表面を平滑にしてください。
  • ヘラ押えは、シーリング材表面が硬化する前に行い、充填後30分以内が目安となります。
  • ヘラ押えをしないと接着充填不良になりますので、注意してください。

マスキングテープ剥がし

タイル施工時のシーリングの塗り方ステップ7
  • シーリング材が硬化しない間に、マスキングテープを速やかに棒切れ板などに巻き付けながら剥してください。
  • マスキングテープ上にはみ出したシーリング材が、スタップ・ボード表面に付着しない様に注意して行ってください。
  • シーリング材が完全に硬化しないうちに、振動や衝撃を与えないでください。

清掃・仕上りのチェック

  • マスキングテープの糊、充填箇所以外に付着したシーリング材及びプライマーは拭き取ってください。
  • 施工目地幅よりはみ出したシーリング材や、板表面に付着したシーリング材をそのまま放置すると、タイル面の不陸原因となりますので完全に除去してください。
  • 充填作業終了後、目視にてシーリング材の打残し、表面の凹凸気泡などの仕上り状態をチェックしてください。
  • 各工程、仕上り状態など、工事チェックリストを用いて確認しながら施工してください。

清掃・残材処理

  • タイル施工箇所だけでなく、内部足場や造作などの周囲清掃を行ってください。
  • 残材は指定場所に処理ください。
  • 各自治体の廃棄区分に従ってください。

点検・補修

  • タイル張りに不具合が無いか確認してください。
  • 必要に応じてチェックシートを作成してください。

補修

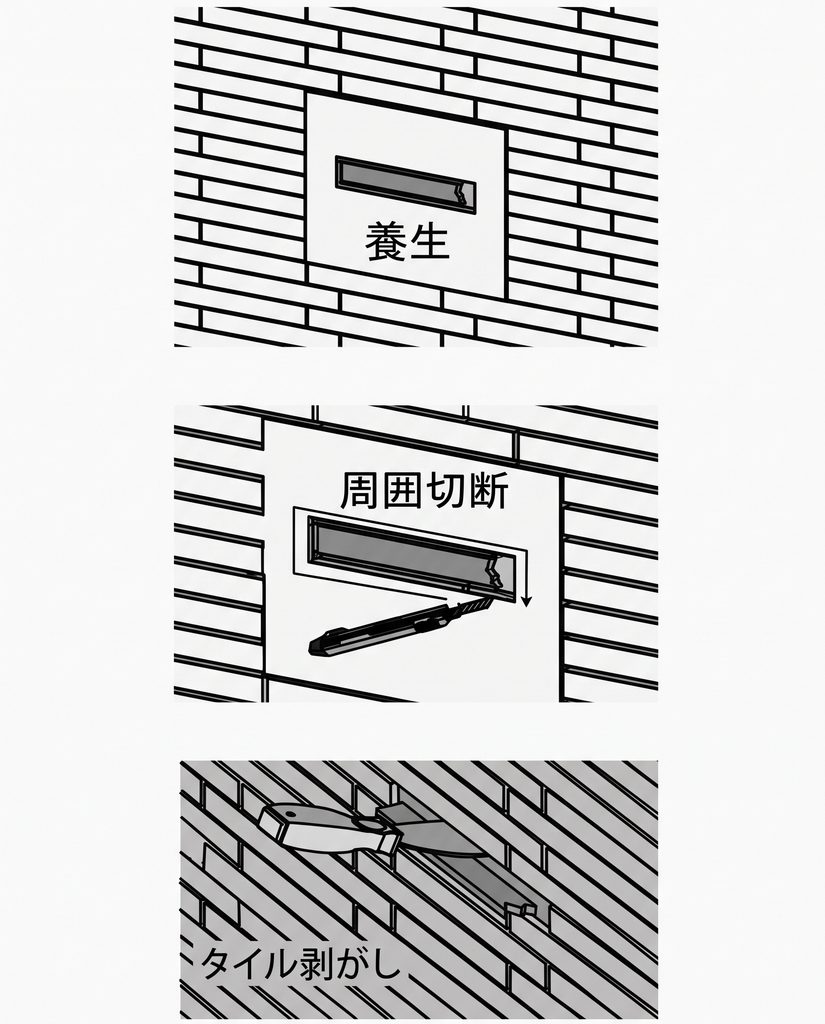

部分的に割れたタイルの補修方法

■ タイル部分張替え

  • 部分的に割れたタイルは交換して補修してください。
  • タイル目地詰め有りの場合は電動カッターで目地切りを行うと共に、タイルに2~3箇所の切り込みを入れ、平タガネ等を用いてタイルを取り外してください。また、周囲の目地材も取り除いてください。
  • 目地詰めがない場合は、取り除くタイルに沿ってカッターナイフで接着剤に切り込みを入れ、皮スキ、平タガネ等でタイルを取り外してください。周囲の養生の仕方については、新聞紙を水で濡らしてガムテープなどで養生する方法などがあります。
  • サイディング表面に残った接着剤を皮スキ、平タガネ等できれいに除去してください。
  • サイディング表面の塗装に剥がれ、傷などが生じた場合には、補修用のプライマーまたは防水シーラーなど接着剤メーカーが指定する材料を塗布して、乾燥させてください。
  • 接着剤を均一に塗布し、不陸がないようにタイルを張付けてください。
  • 後張りするタイルは接着材の付着不足とならないよう注意してください。

部材保管・納入時の注意

タイル納品時の保管方法

■ 保管

  • 不具合の原因となりますので、濡らさないようにし、施工現場では必ずシートをかけて保管してください。
  • 作業中は様々な粉塵が舞い散ります。タイルに付着すると取り除くことが困難です。作業中にもタイルを保護するなど粉塵が付着しないよう注意してください。
  • 保管は原則、屋内の堅い水平な場所に保管してください。やむを得ず屋外に置く場合は、風雨を避けるため、ポリエチレンなどの防水シートで覆い、シ-トが飛ばないように養生してください。
  • 地面に直接置かないで、パネルや角材を用いて飼木(かいぎ)をしてください。
  • 日陰で風通しがよい場所に保管してください。
納品されたタイルを雨から守る方法

■ 取り扱い

  • 車輛などでの運搬時は平積みをし、急ブレ-キ時の損傷を防ぐため、ロ-プを掛け、角には必ず当て板をしてください。
  • クレ-ンでつり上げる時には、ロ-プによる損傷を防ぐため当て板を行い、損傷の無いようにしてください。
  • 持ち運びは、垂直に小端立てにして運んでください。また、汚れた手で触らないように注意してください。
  • 当てたり、落としたりして、角などを損傷しないよう十分注意してください。
  • 汚れた手で触らないように注意してください。水濡れしたものは使用しないでください。
  • 逆さ持ちや、側面を上方にしないでください。
  • カッターナイフ等で開封する際は、製品を傷つけないよう注意してください。

タイルの施工・施工場所と推奨工法について

タイルの種類、施工場所ごとの推奨施工工法、適応下地ボード目安、壁施工方法、伸縮調整目地についてはこちらでご案内しています。併せてご参照ください。
